『福津の家』
一覧|
建築中レポート

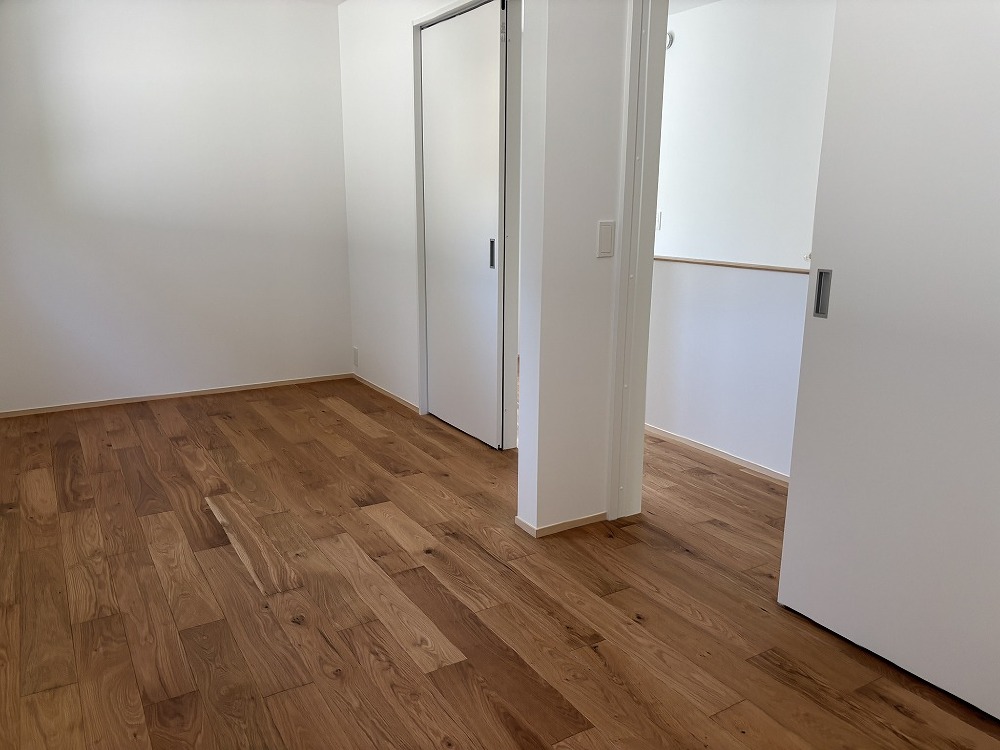

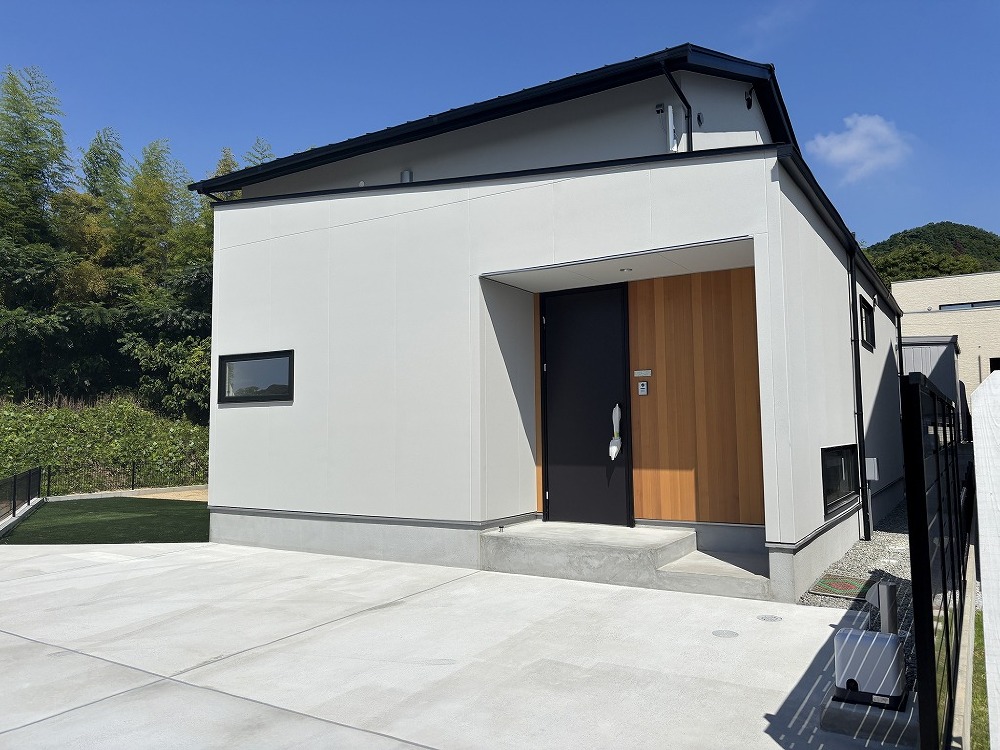

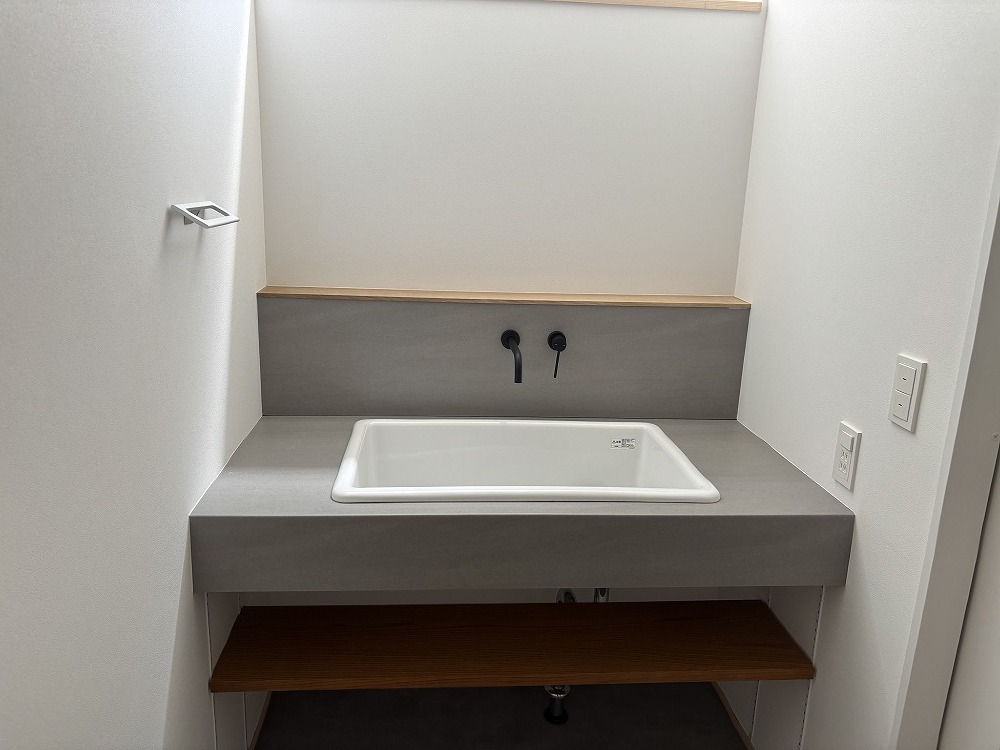

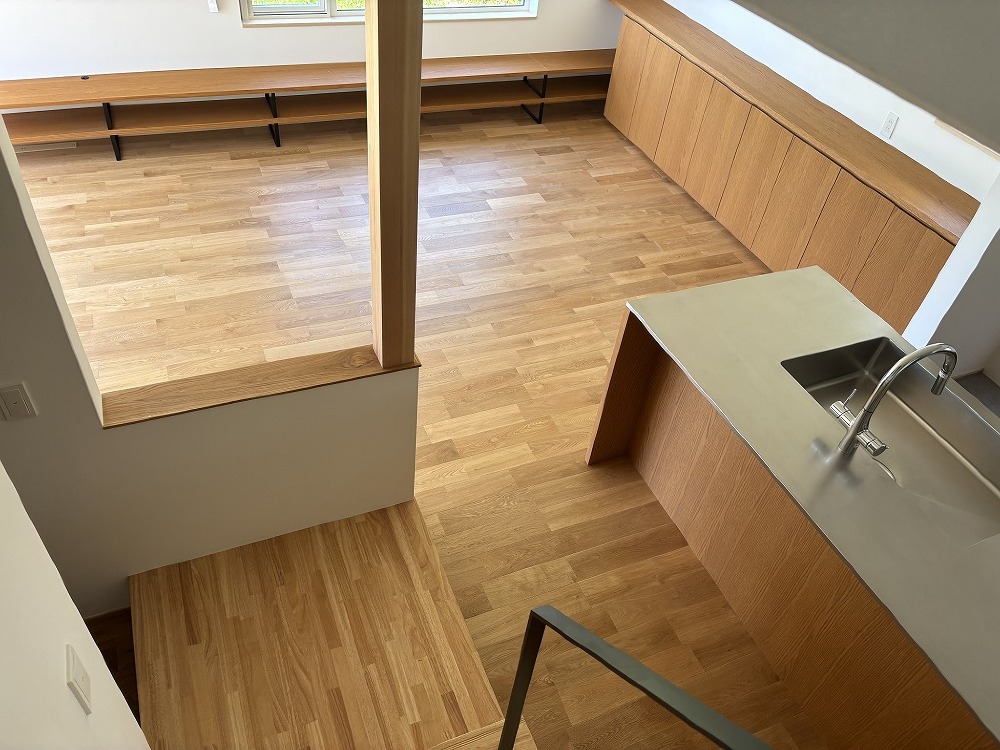

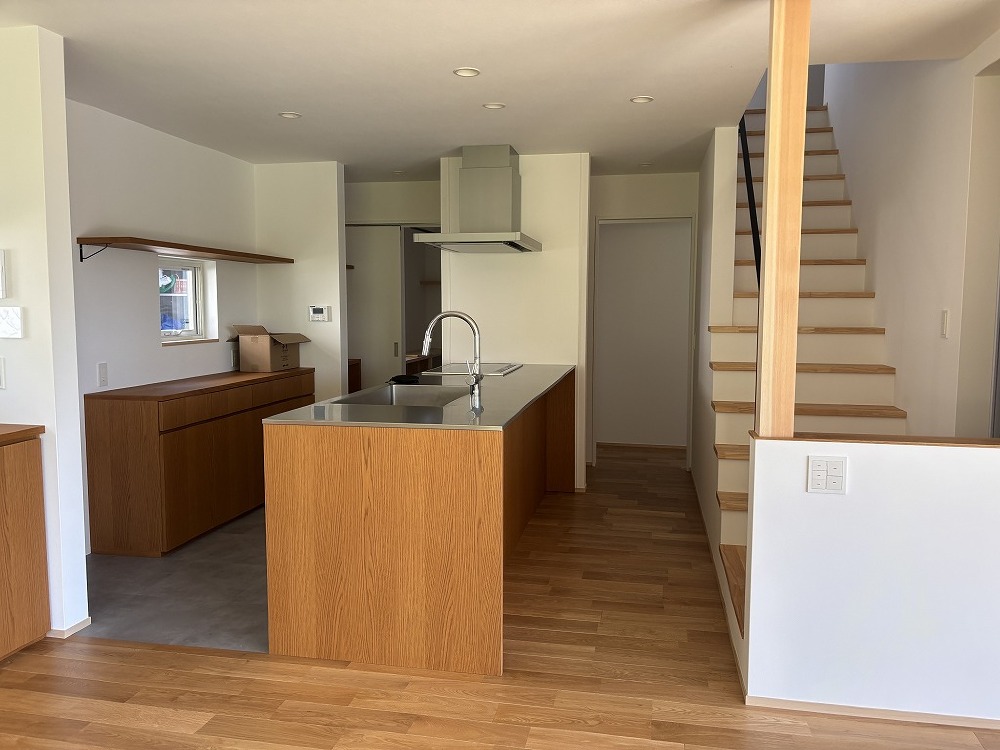

- 1. 2026年07月18日
-
完成間近
- 2. 2026年07月08日
-
完成間近
- 3. 2026年07月08日
-
完成間近
- 4. 2026年07月08日
-
完成間近
- 5. 2026年07月08日
-
完成間近
- 6. 2026年06月30日
-

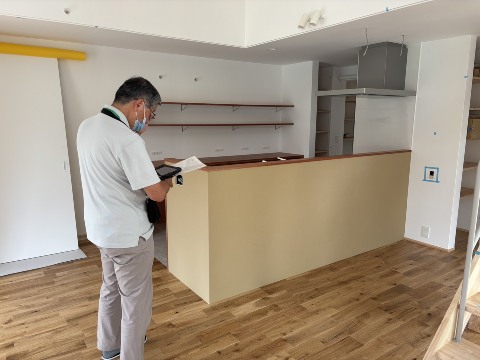

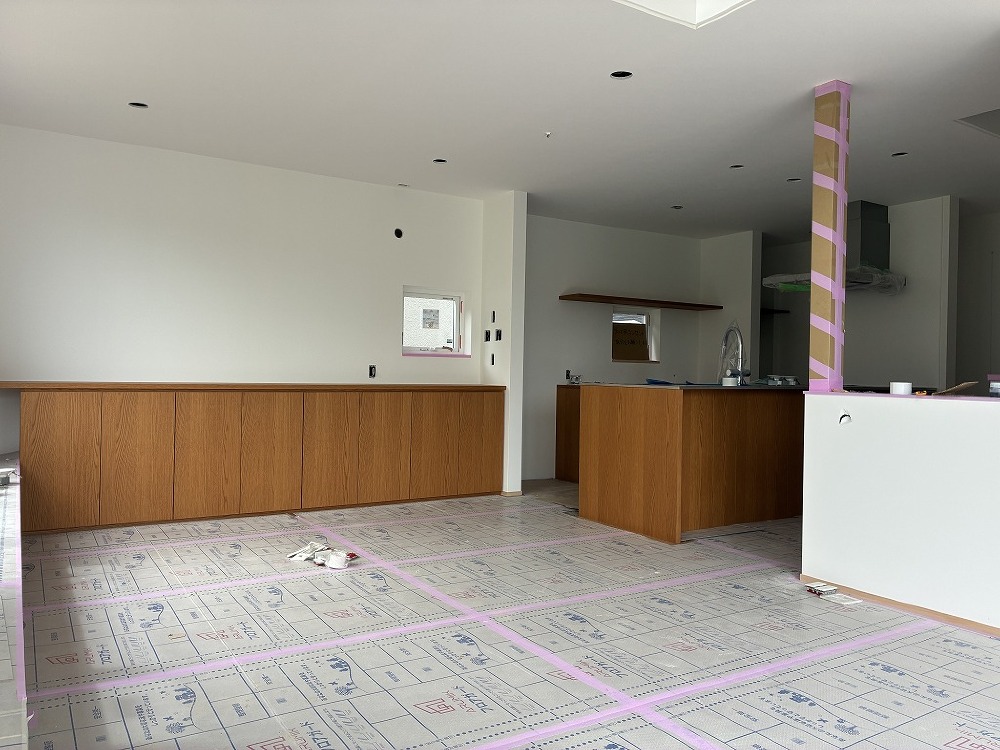

造作家具工事
キッチン、カップボード、リビング収納は全て造作(オーダーメイド)です。
質感に差が出ますね!
- 7. 2026年06月30日
-

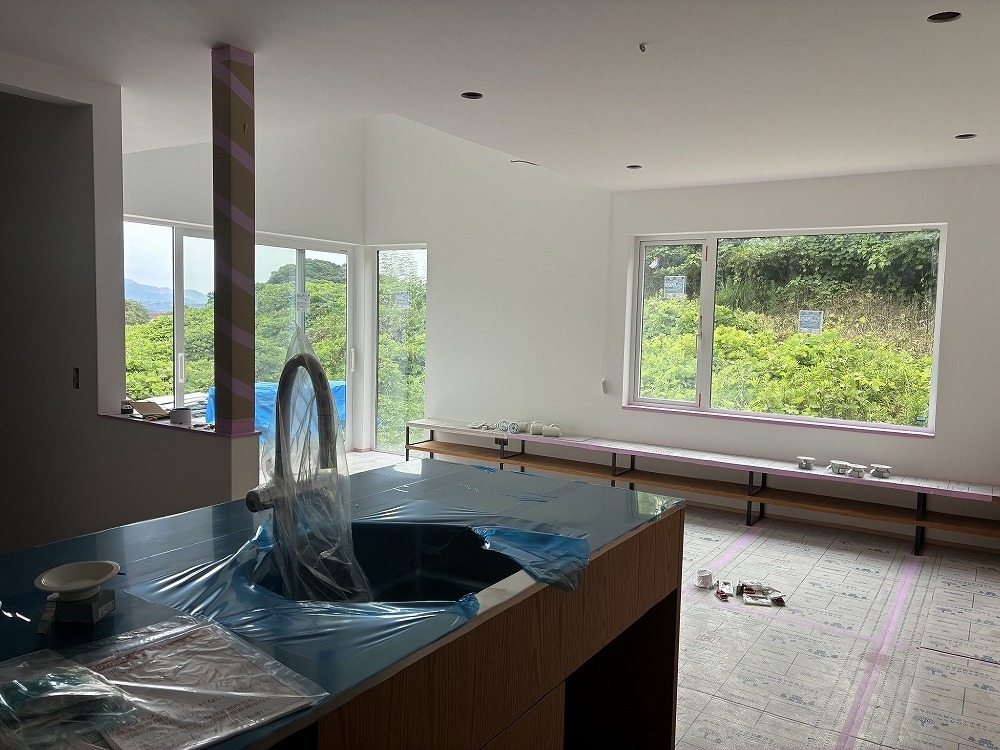

造作家具工事
こだわりの造作キッチンの前に立ち、リビング側のアングルです。
緑と奥の景色の抜け感が抜群です!
- 8. 2026年06月20日
-

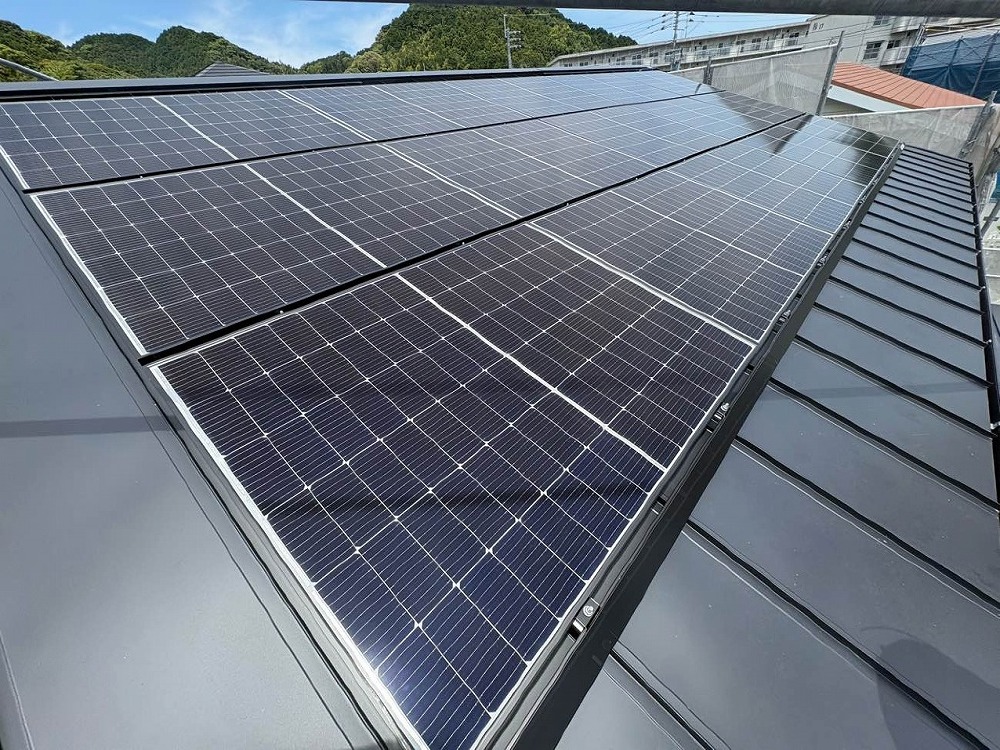

太陽光パネル
太陽光パネルも設置完了です!
- 9. 2026年06月15日
-

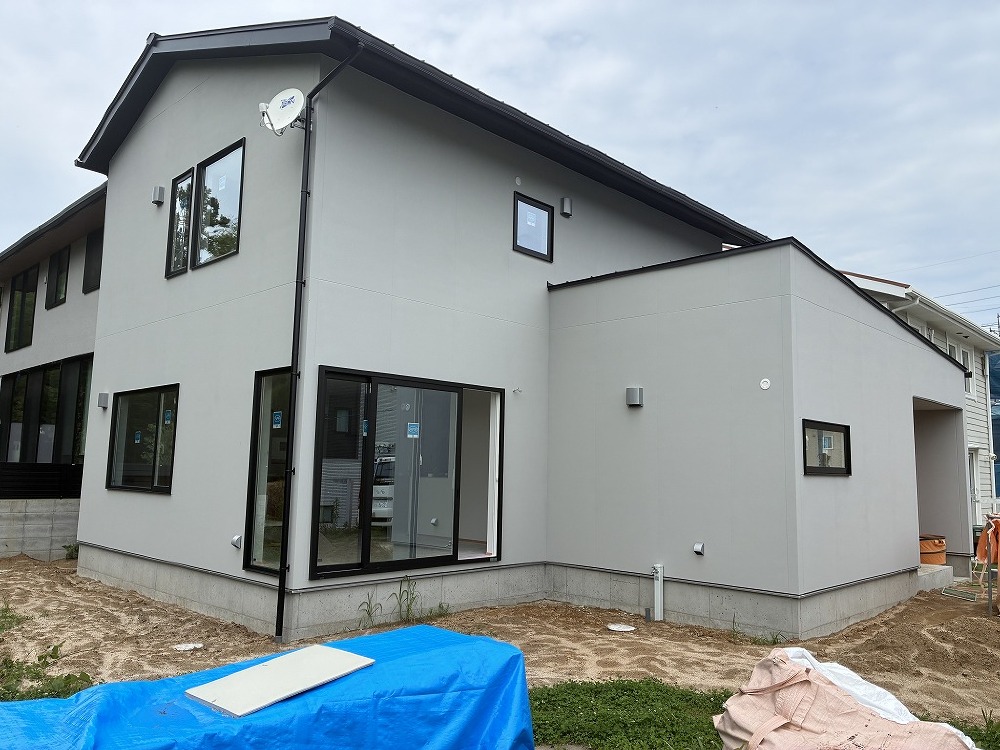

外装工事
同時並行で外部の工事も順調に進み、足場も外れて全貌が見えてきました!
- 10. 2026年06月12日
-

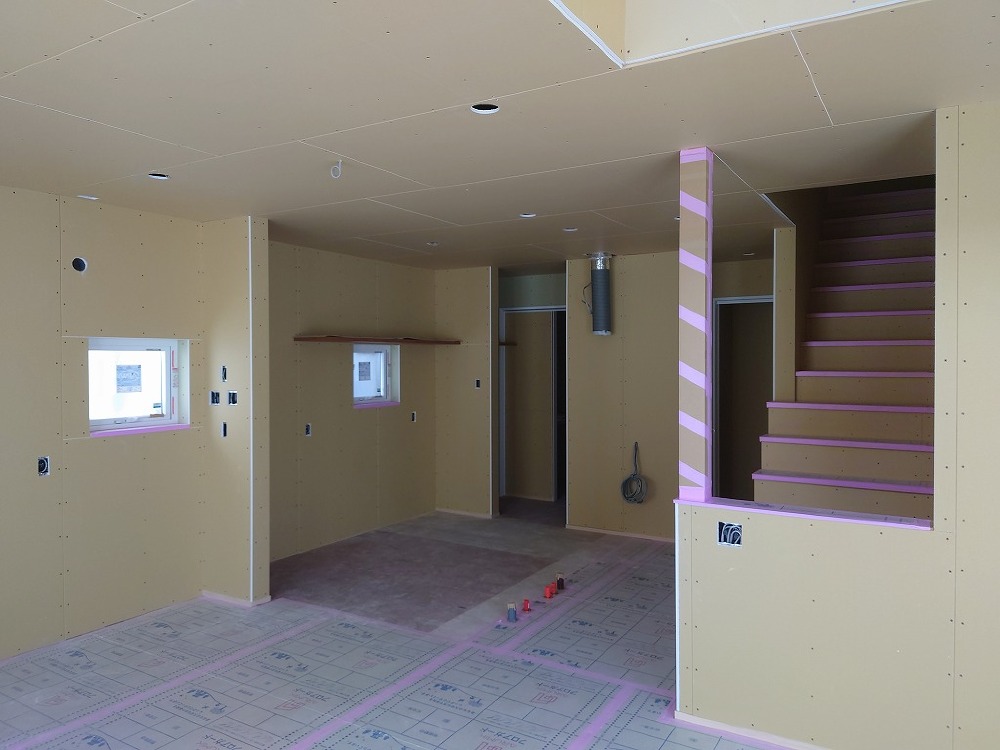

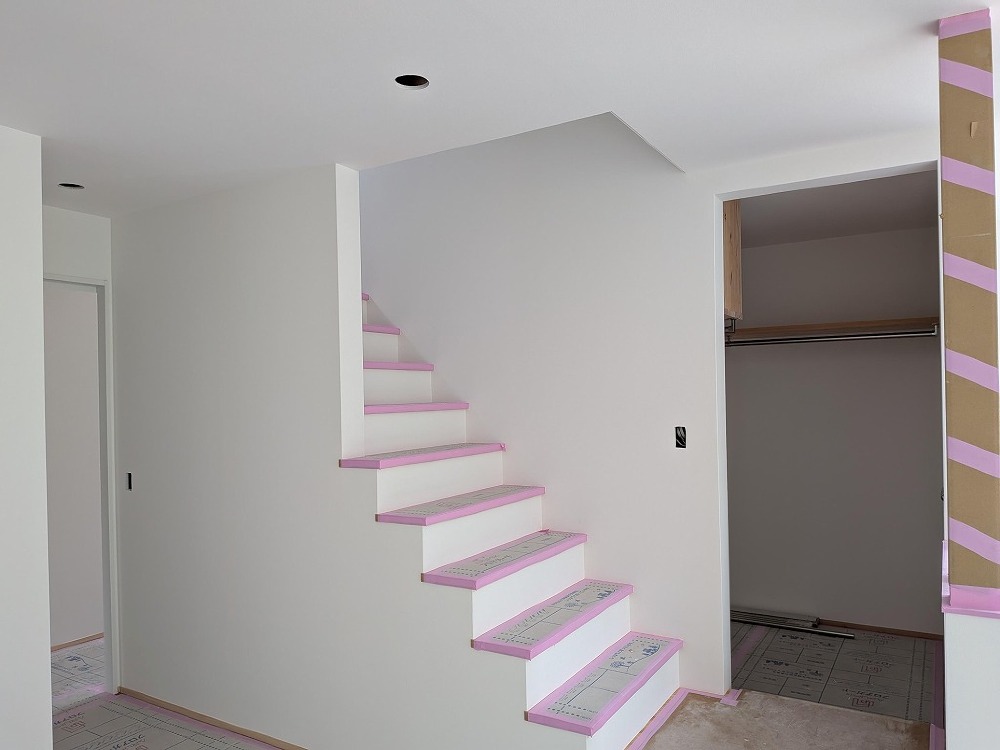

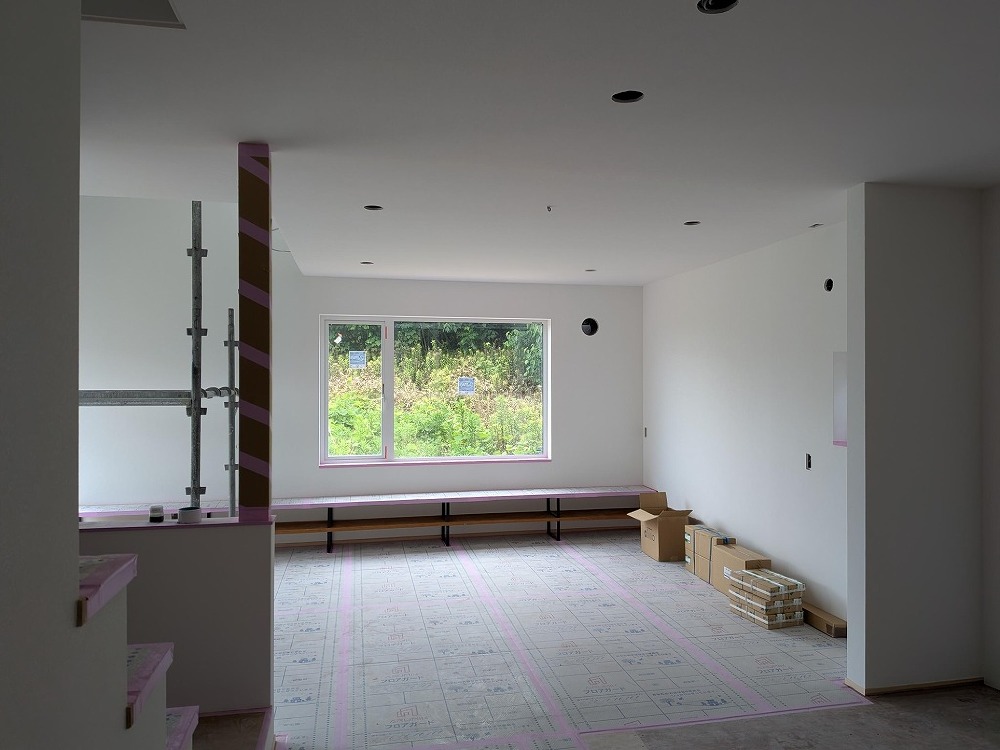

内装工事
綺麗に仕上がりました!
- 11. 2026年06月12日
-
内装工事
- 12. 2026年06月12日
-
内装工事
- 13. 2026年06月12日
-
内装工事

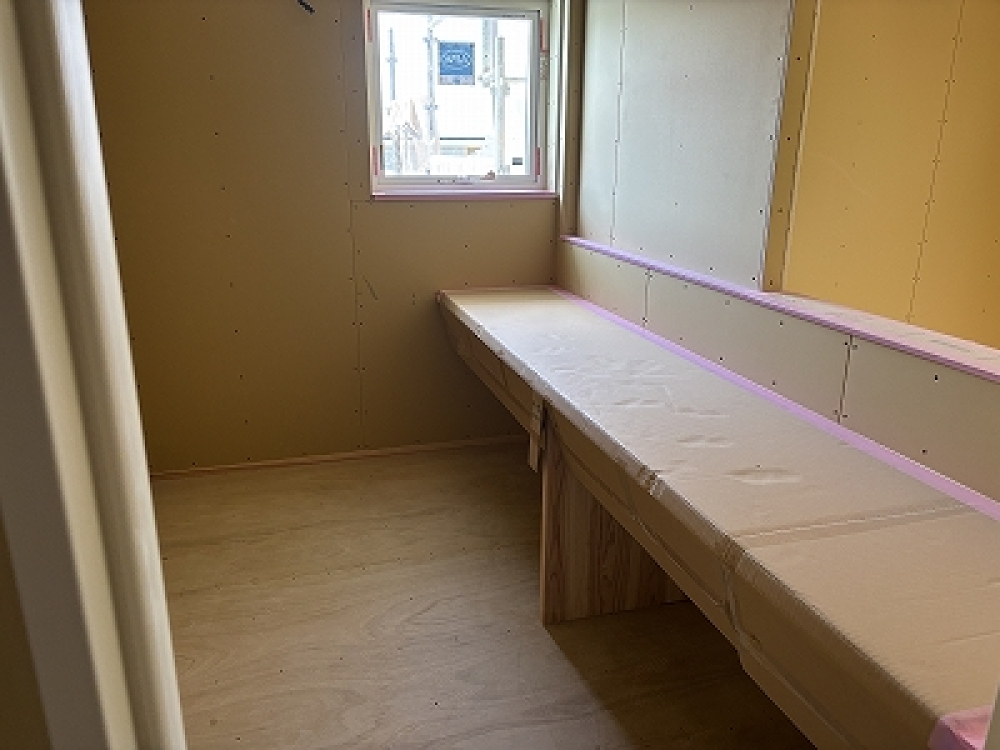

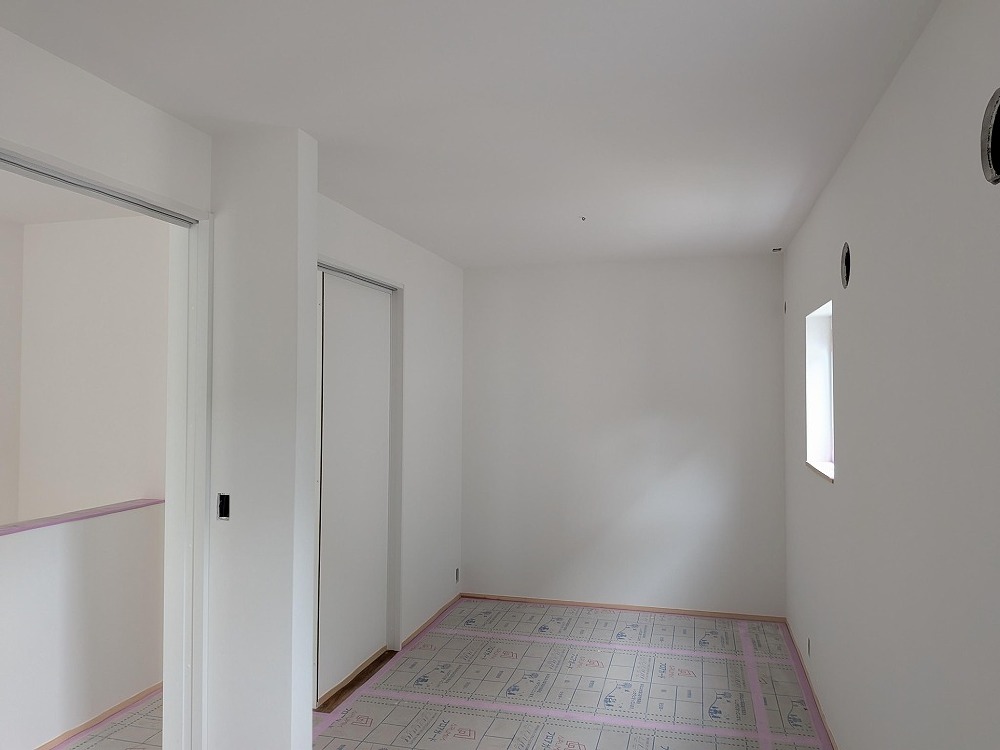

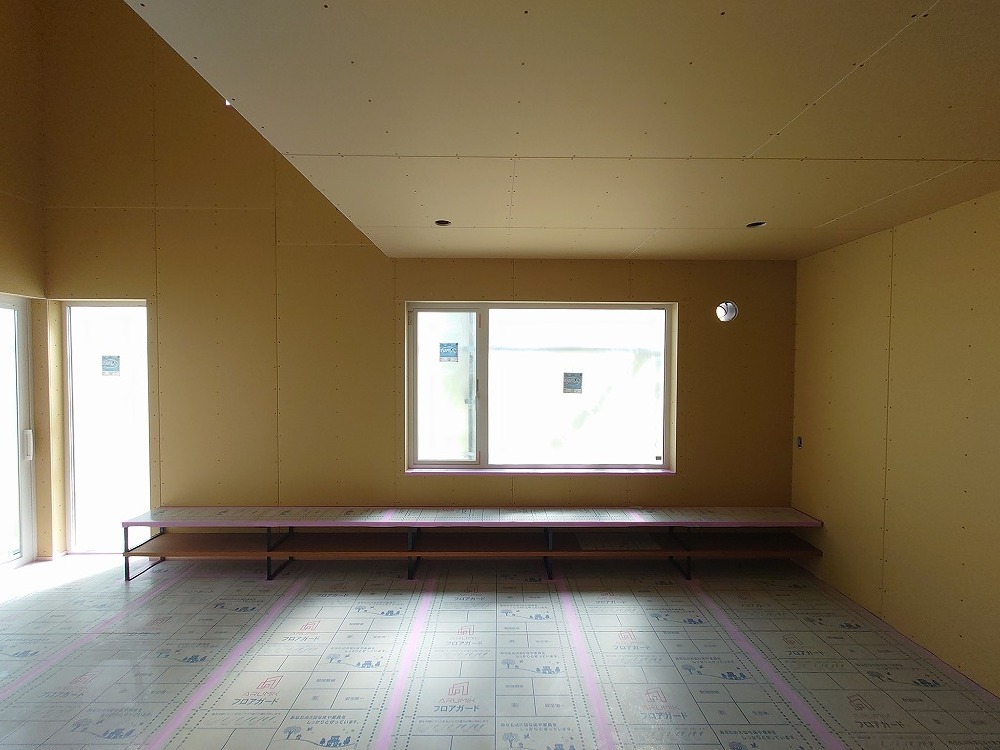

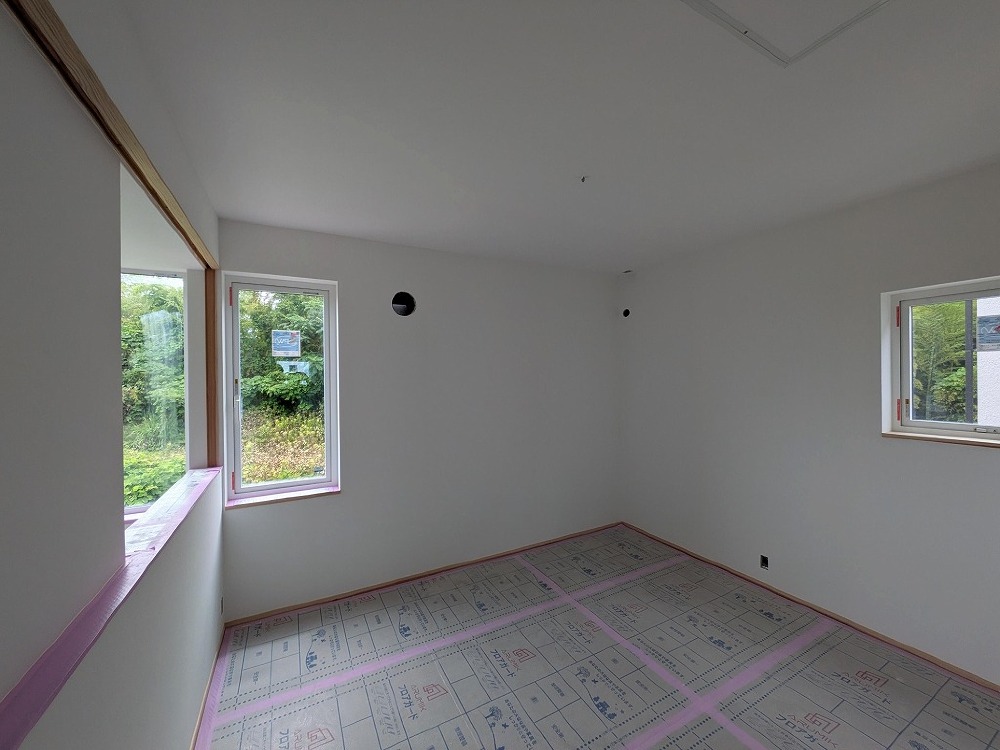

- 14. 2026年05月22日
-

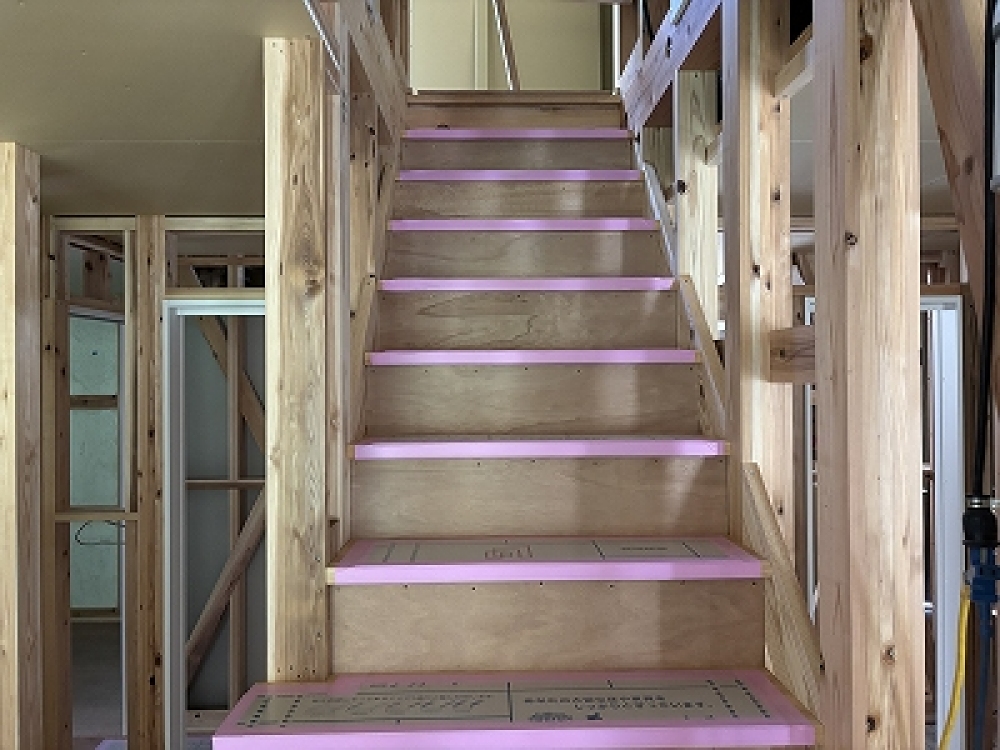

内装工事
- 15. 2026年05月22日
-

内装工事
開口の位置を確認し、内装工事に取り掛かります!

- 16. 2026年05月18日
-
大工工事
吹抜けから見下ろしてみるとリビングと繋がります。
光もばっちり入って日中は照明いらずです!
- 17. 2026年05月18日
-
大工工事
2階には書斎もあります。
吹抜けとも繋がっており贅沢な空間!
- 18. 2026年05月18日
-
大工工事
階段を上がって2階です。
こちらはほぼ完成!
- 19. 2026年05月11日
-

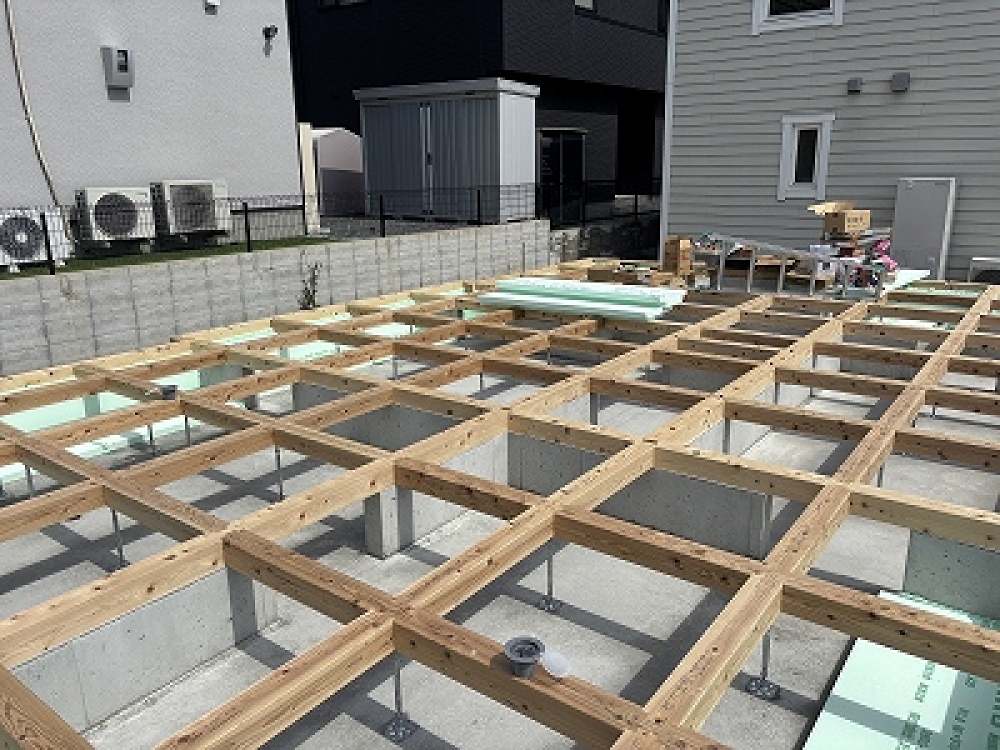

大工工事
階段が出来、かなり家らしくなってきました
- 20. 2026年05月01日
-

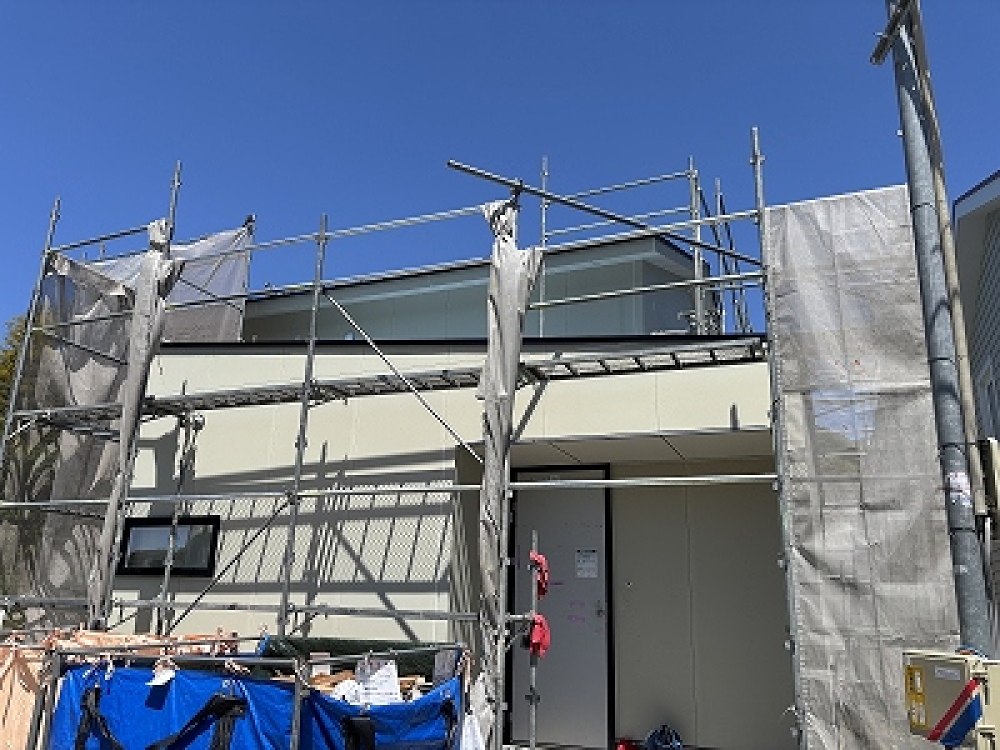

外装工事

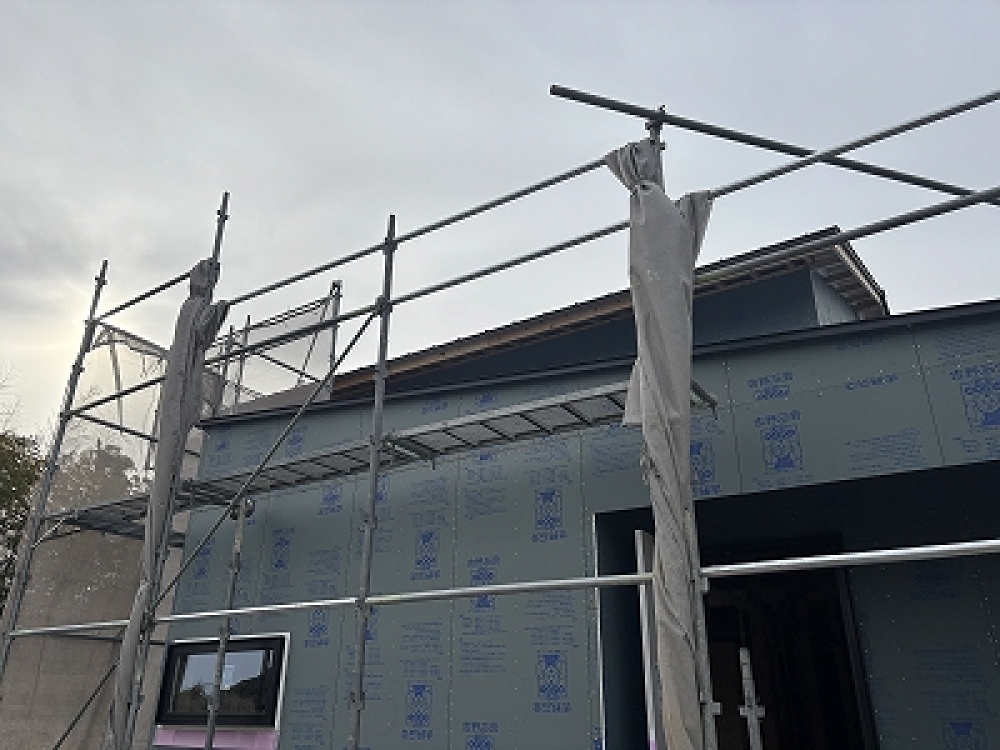

内部の工事と並行し、外部工事も進んでいます。
天候にも恵まれ順調に完成に近づいています!
- 21. 2026年04月29日
-

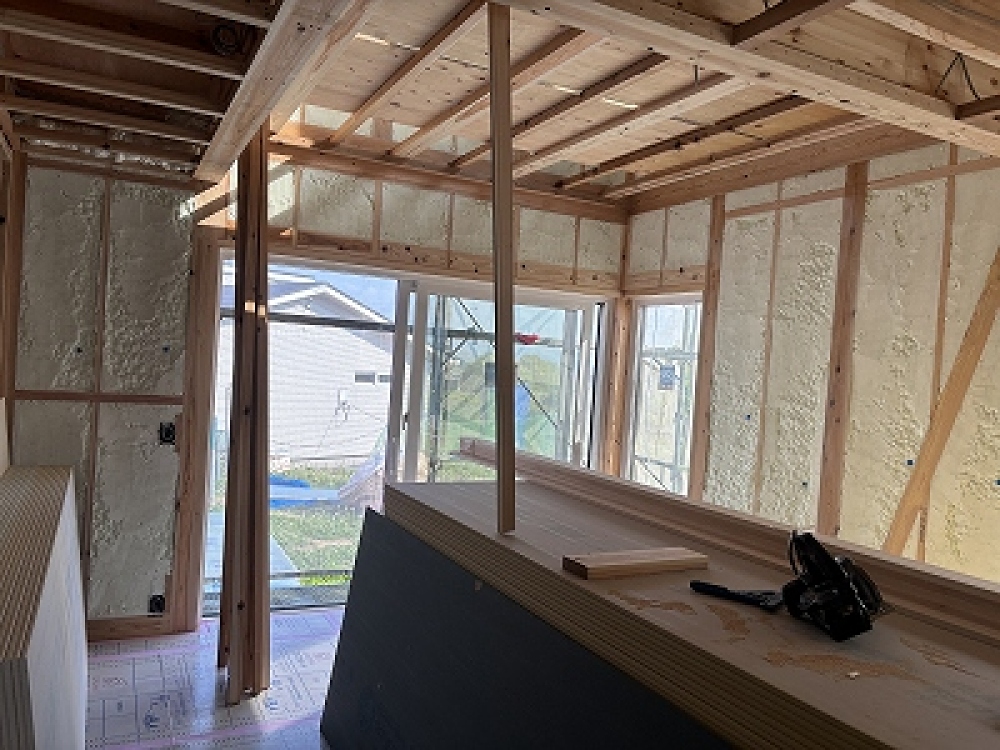

断熱工事
吹付断熱が施工されました。
これから大工工事も大詰めです!

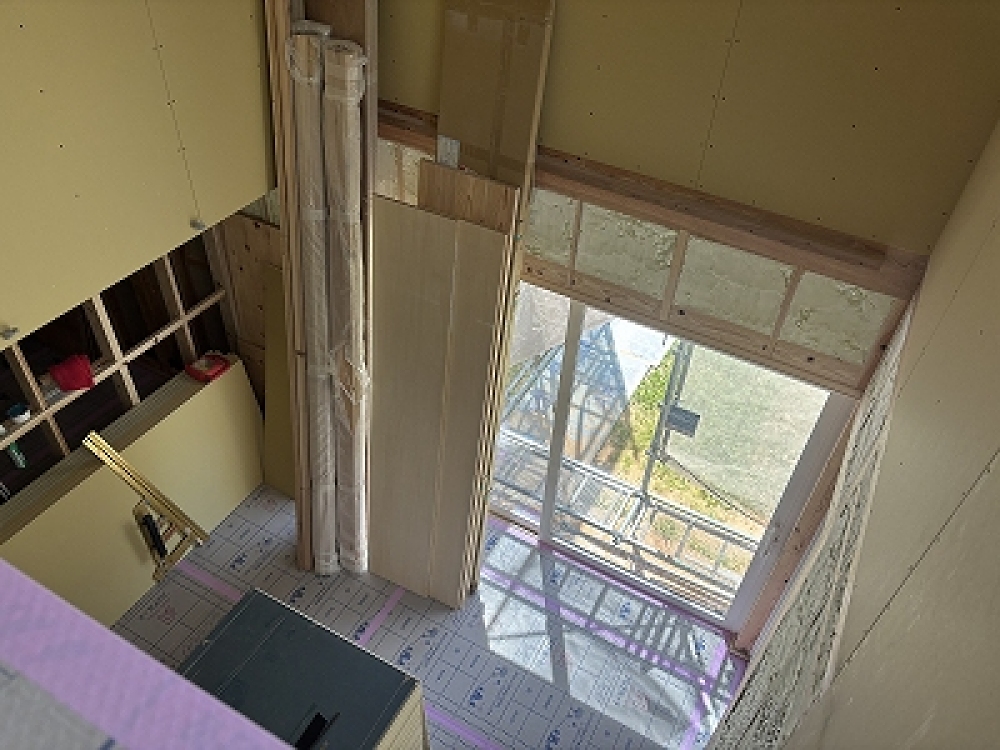

- 22. 2026年04月16日
-

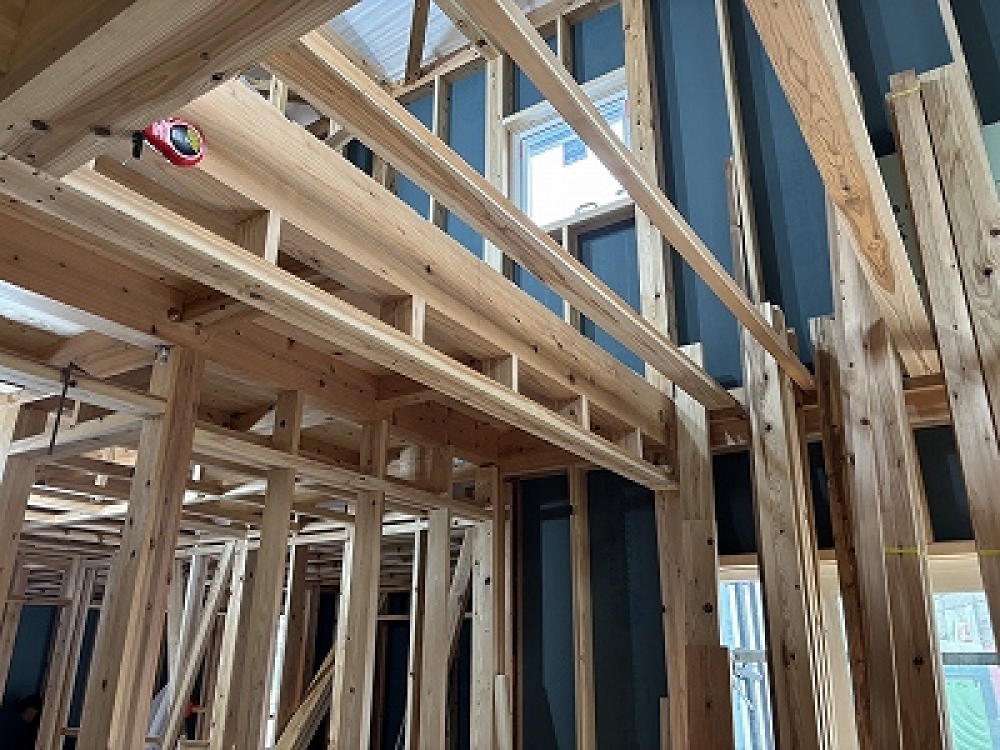

大工工事
吹抜け部分はこの後しばらく仮設の足場を設置します。
- 23. 2026年04月15日
-
大工工事
続々と材料も入り、下地も組み進めています。
- 24. 2026年04月03日
-
大工工事
体力面材とサッシの取付が完了しました。
- 25. 2026年03月28日
-

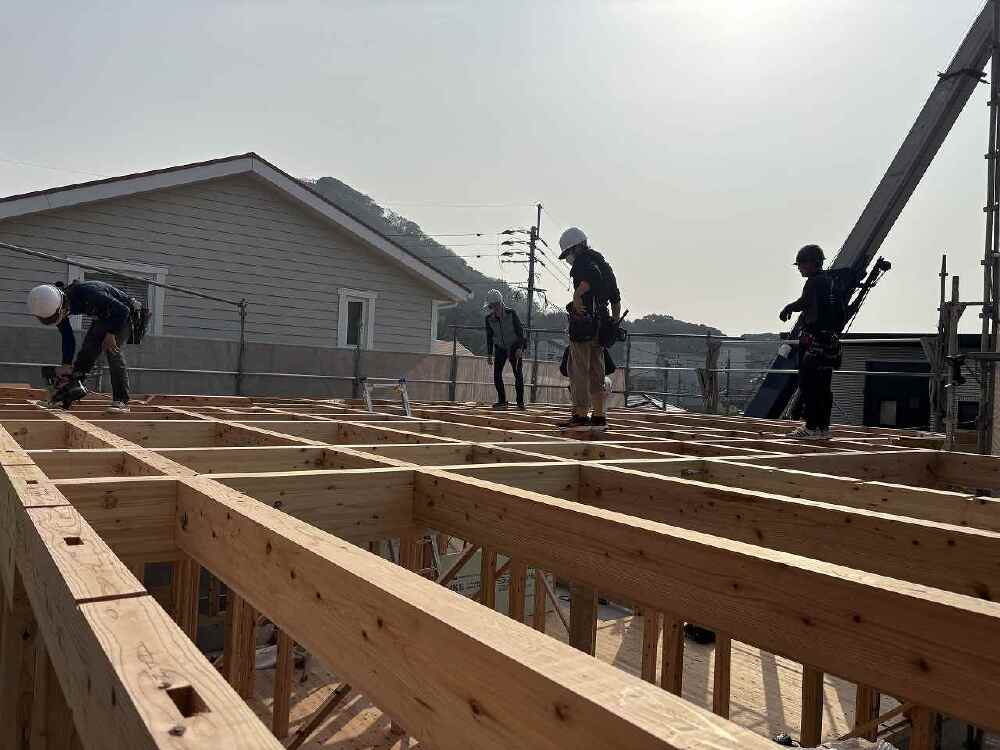

上棟
大きなトラブル等もなく、無事上棟を締めることができました。
棟梁これからよろしくお願いします!

- 26. 2026年03月28日
-
上棟
大工さん同士連携しながら一つ一つ丁寧に組み上げていきます!
- 27. 2026年03月28日
-
上棟
天気にも恵まれ、無事上棟開始です。
- 28. 2026年03月25日
-
大工工事
週末の上棟に向け、土台敷きと基礎断熱工事を行いました。
- 29. 2026年03月20日
-

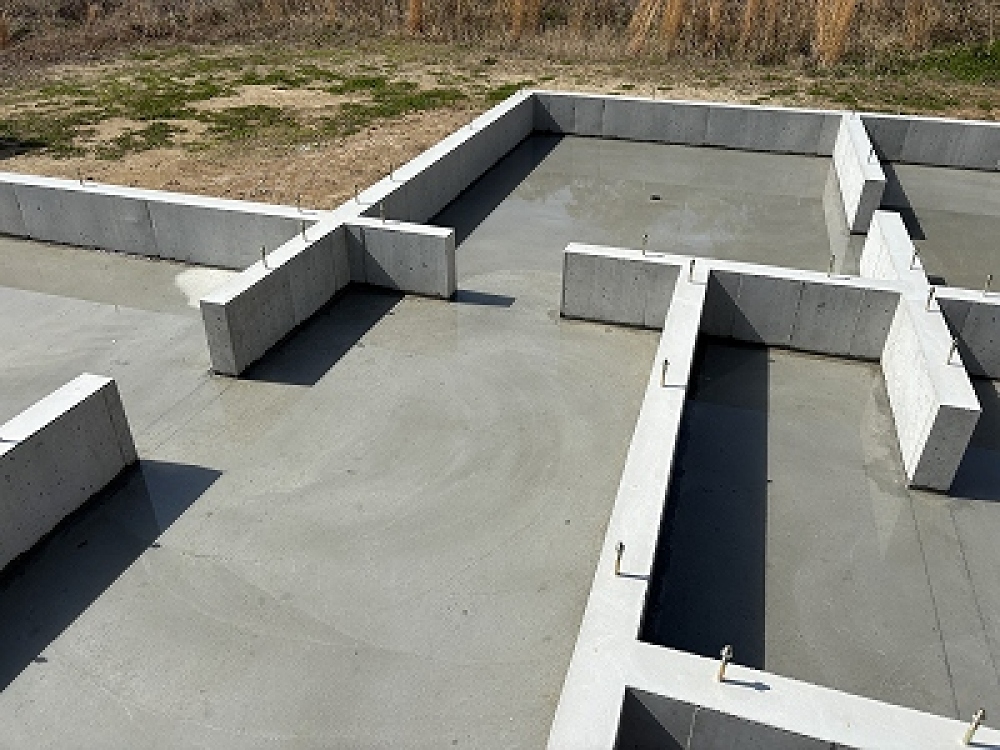

基礎工事
基礎工事完了!
これから上棟に向け基礎屋さんから大工さんへとバトンを繋ぎます。
- 30. 2026年03月09日
-

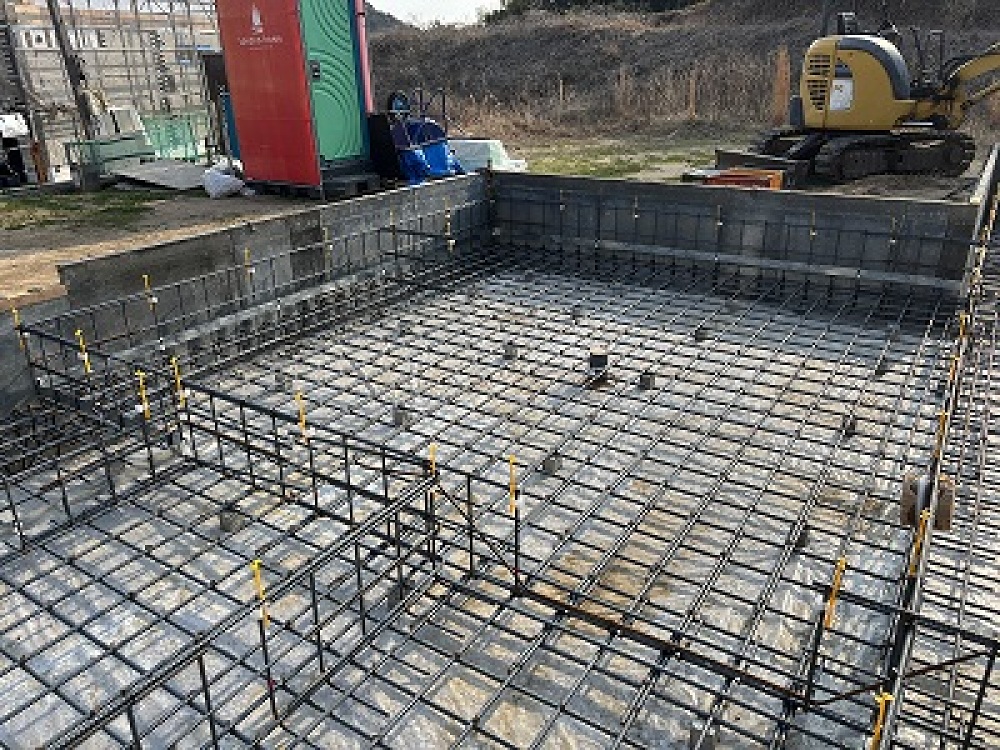

基礎工事
配筋検査を実施しました。
天気を見ながら生コン打設していきます!

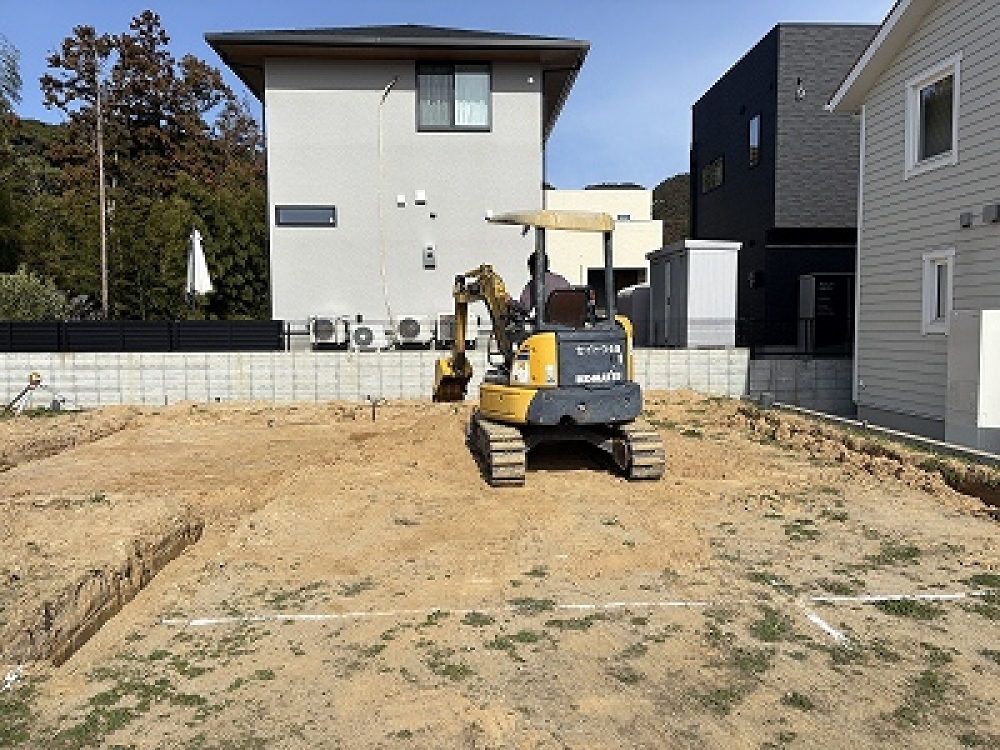

- 31. 2026年03月01日
-
基礎工事
着工しました。
近隣と安全に配慮し進めていきます!
- 32. 2025年12月06日
-
地鎮祭
晴天の中
工事の安全・家内安全を祈願し
地鎮祭を行いました
